施工環境
質量要求
1

雨雪、冷凍天氣禁止施工;

2

霧、霜天應待霧、霜退去,基層曬干后方可施工;

3

五級風及其以上時不得施工;

4

濕鋪施工環境溫度不宜低于5℃。

常出現的問題

卷材與基層粘結不牢。

解決方法

溫度0℃-5℃時,因工期緊張,應增厚水泥粘結料的厚度,同時增加膠粉含量,大面積施工前,應做小樣測試。





02
清理基層
質量要求
1

基層應平整,無起砂、浮灰、空鼓、及尖銳突出物等現象;

2

保持濕潤,但不應有明水。

常出現的問題
1

有砂眼孔洞,平整度太差;

2

基面干燥。

解決方法
1

用1:2.5水泥砂漿修補平整基面及砂眼孔洞,工期緊張時,可采用堵漏寶抹壓封堵;

2

基層表面澆水淋濕數遍,澆濕潤為準,基層不應有積水。


03
細部處理
質量要求
1

在鋪設大面卷材防水層之前,應先按相關規范和設計要求在細部節點部位粘貼附加防水層;

2

附加防水層應優先選用500mm寬附加層專用卷材;

2

復雜部位可采用與大面防水層相容的防水涂料。

常出現的問題
1

附加層寬度不夠;

2

附加層裁剪不規范;

3

附加層施工不規范,如未伸入管壁;

4

轉角部位粘結不牢固,出現開裂、空鼓等現象。

解決方法
1

按規范要求:如轉角部位上下各250mm,總寬度500mm;

2

用干棉紗清理擦拭干凈管壁灰塵污漬,在管道四周砂漿面涂刷冷底油;

3

轉角部位應抹圓弧處理,同時增加水泥粘結料的厚度。





04

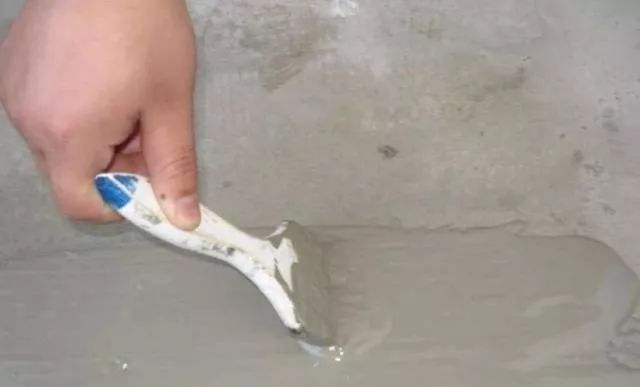

涂刮水泥粘結料
質量要求
1

配比方法:應選用42.5硅酸鹽水泥或普通硅酸鹽水泥,禁止選用粉煤灰水泥或礦渣水泥,按水泥:水=2:1(重量比)。先按比例將水倒入原已備好的拌漿桶,再將水泥放入水中,浸泡15~20分鐘并充分浸透后,把桶面多余的水倒掉;然后加入水泥用量的5%~8%聚合物建筑膠(保水劑),用電動攪拌機進行攪拌,攪拌時間5分鐘以上,靜置3分鐘,再攪拌3分鐘;

2

最薄處不低于1.5mm,最厚處不大于10mm,均勻、平整,調成膩子狀。

常出現的問題
1

水泥粘結料不合格,出現粘結料與基層粘結強度差,造成卷材粘貼不實。攪拌時間不足或攪拌不均勻,造成涂刮不均勻,不平整,出現小凹凸坑狀;

2

涂刷太薄水泥素漿涂刮上去立即干燥;涂刷太厚,造成開裂。

解決方法
1

水泥粘結料配比是個技術活,應結合環境溫度、濕度、基層干燥度、現場施工人員施工速度綜合來配比;

2

基層多次澆水淋濕;

3

水泥素漿涂刮后,用橡膠板來回滾壓基本平整;若采用長柄刮板,來回涂刷;

4

適當調配聚合物建筑膠的用量;應按照建筑膠粉說明書要求配比。




05
定位試鋪卷材
質量要求
1

細部節點附加層卷材粘貼完成并經檢查質量合格后,即可進行大面卷材的鋪貼;

2

大面卷材鋪貼前應在基層定位,試鋪,確定卷材搭接位置,以控制卷材鋪貼的方向和順直美觀。

常出現的問題
1

卷材鋪貼彎曲;

2

搭接邊出現錯邊。

解決方法
1

卷材鋪貼前應展鋪卷材與基層上,定位、試鋪,同時釋放卷材機械包裝、成卷時產生的應力;

2

鋪貼卷材應從中間向兩側鋪貼,施工過程中發現鋪貼偏離時,用剪刀或壁紙刀切開短邊搭接處,調整方向,采用下一幅卷材覆蓋處理。



06
鋪貼卷材
質量要求
1

平整不起皺;

2

大面不起泡,不空鼓;

3

長邊搭接寬度為≥80mm;

4

短邊搭接長度≥100mm。

常出現的問題
1

大面積出現空鼓、起泡;

2

搭接不夠,水泥素漿厚度不夠;

3

陰陽角空鼓;

4

粘結不牢固。

解決方法
1

采用刮板二次趕壓,完全排出卷材底部空氣;

2

施工好的防水層在兩天內應防止暴曬,用遮陽布或其他物品遮蓋;

3

適當加厚搭接處水泥素漿厚度;

4

陰陽角水泥素漿適當加厚,以2~3㎜厚為宜;

5

卷材底部粘接面涂刮水泥素漿均勻;

6

鋪貼好的防水層在48小時內禁止踩踏。



07
保護層施工
質量要求
1

防水層完成并經檢驗合格后,應立即進行保護層的施工;

2

對不能及時作保護層施工時,也應采取臨時保護措施。

常出現的問題

已完成防水層被破壞。

解決方法
1

頂板卷材防水層上的細石混凝土采用機械碾壓回填土時,保護層厚度不宜小于70mm,人工回填土時,保護層厚度不宜小于50mm,防水層與保護層之間宜設置隔離層;

2

底板卷材防水層的細石混凝土保護層厚度不宜小于50mm;

3

上人屋面保護層可采用塊體材料、細石混凝土等材料,不上人屋面保護層可采用淺色涂料、水泥砂漿等材料。
