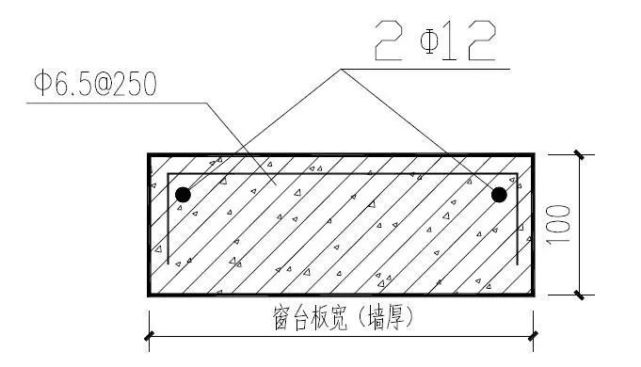

壓頂必須為現澆混凝土壓頂,且應為先澆;

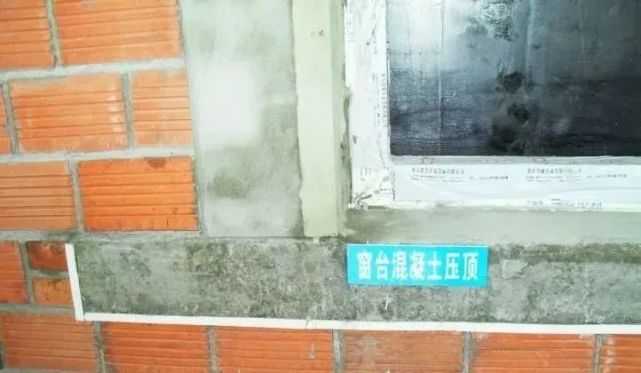

混凝土壓頂厚度不得小于100mm,寬度應同墻寬;
混凝土壓頂錨固長度不得小于設計長度;
外窗臺設置向外排水坡度;完成面排水坡度應不小于10% ;
澆注混凝土等級不得低于C20。

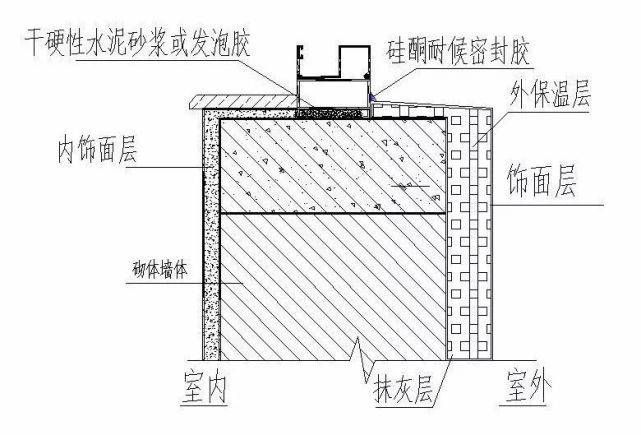

縫隙處理前必須先將縫隙清理干凈,并將窗框與洞口間的纏繞保護膜撕去;
發泡膠須滿填縫隙,超出門窗框外的發泡膠應在其固化前用手或專用工具壓入縫隙中,嚴禁固化后用刀片切割;
必須將臨時固定木楔去除后施工防水砂漿及發泡膠,一次封堵嚴密,并在其縫隙中打入發泡膠并用專用工具壓入縫隙中,同樣不得在固化后用刀片切割;

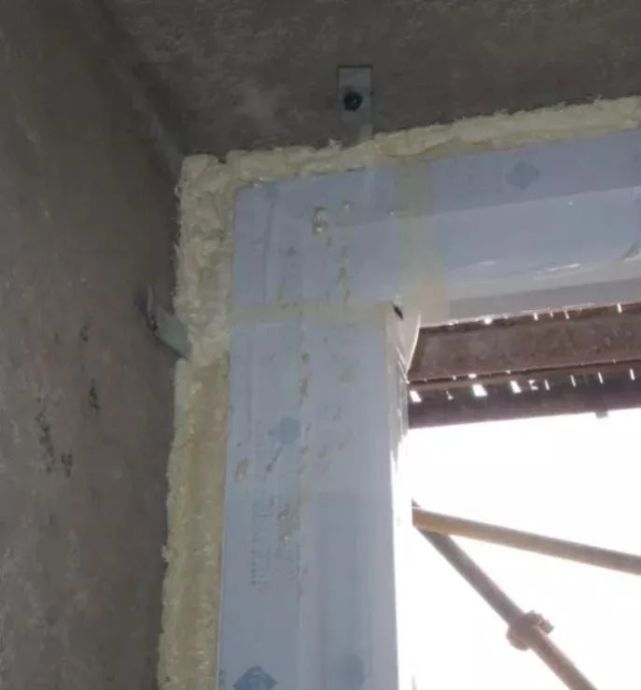

門窗框底邊及兩側邊上翻200mm高范圍采用干硬性水泥砂漿塞縫,上邊及兩側剩余部分打發泡膠塞縫;
打窗外密封膠:外飾面完成后并干燥后在外飾面與門窗框交界處的預留膠槽內打中性硅酮密封膠。

先用木楔臨時固定副框,用金屬膨脹螺栓將副框上下邊固定在過梁或混凝土下帶(窗臺板)上,兩側固定在砌體墻中預埋的混凝土預制塊或燒結頁巖實心磚上,塞縫前清理基層;
用干硬性水泥砂漿密實填塞副框與洞口間縫隙,并在四周陰角處抹圓角;砂漿封堵之前必須將固定木楔去除,一次封堵嚴密,封堵完成下口內嚴禁有管線穿越;

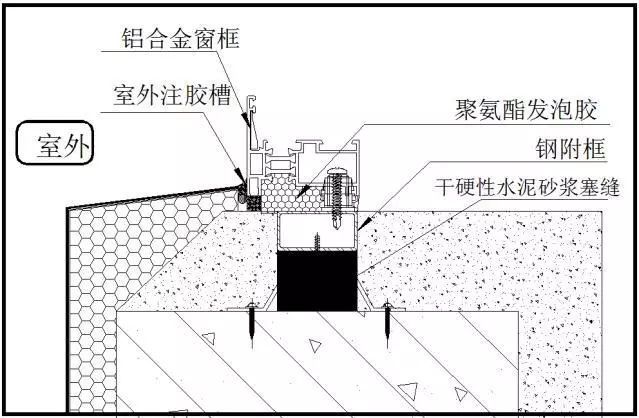

門窗框與副框間隙打發泡膠:打發泡膠前應先將縫隙清理干凈,并將門窗框與洞口間的纏繞保護膜撕去,多余的發泡膠應在其固化前用手或專用工具壓入縫隙中,嚴禁固化后用刀片切割;
打窗外密封膠:外飾面與門窗框交接處的陰角處打中性硅酮密封膠,高度應壓框不小于5mm。

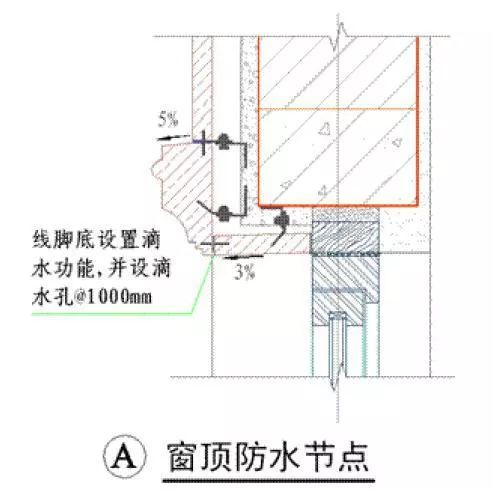

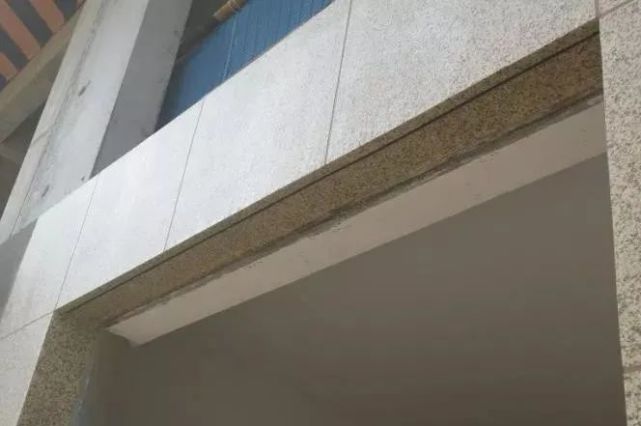

所有涉及滴水的位置都應設置塑料成品滴水條措施(含外門窗眉、空調機位、飄窗板、陽臺下口、外墻線條,外墻欄桿線條處(突出外墻面處))。采用鋁模樓棟提前做好深化設計。
